システムを連携するときは、「何を、どこから、どこへ送るか」を先に決めます。CRMの顧客情報、会計の請求・入金、ポータルの掲載情報は役割が違います。すべてを相互に上書きできる状態にする必要はありません。
最初に連携する業務を一つ選ぶ
例えば「成約した案件の請求情報を会計へ渡す」から始めます。対象は成約済みだけなのか、キャンセルをどう伝えるか、いつ会計担当が確認するかまでを一組にします。APIがあることと、自社の必要項目を連携できることは別です。
ポータルへの掲載は提供元が認める入稿方法・契約範囲を確認します。API、CSV、画面入力のどれが使えるかを実物で確かめ、無断の取得や送信を前提にしません。
項目対応表に残すこと
| 項目 | 決める内容 | 確認する例外 |
|---|---|---|
| 案件・顧客ID | 元システムの識別子と移行先IDの対応 | 同姓同名、重複登録、顧客統合 |
| 金額・税区分 | 税込・税抜、端数処理、承認者 | 値引き、立替金、取消 |
| 請求日・期日 | 日付の意味と確定タイミング | 未確定、月またぎ、休日 |
| 更新方向 | 正本となるシステムと変更できる担当 | 両側で同時に編集した場合 |
| 連携結果 | 送信ID、処理日時、成功・失敗、再処理担当 | 通信切断、応答なし、同じデータの再送 |
試行は正常系と例外を一緒に確認する
1. 練習用データで照合する
実在の顧客情報を使わず、少数の練習用案件で項目・金額・件数を照合します。アクセス権限は必要な範囲にし、連携のために管理者アカウントを共用しない設計にします。
2. 重複と再送を試す
同じ送信を繰り返しても請求が二重に作られないか、応答が途切れたときに保存済みかを確認できるかを試します。失敗一覧、再実行手順、手作業で処理した案件の記録を用意します。
3. 小さな対象で運用を始める
対象部署・案件を絞り、締め処理で元データと照合します。不一致が出たら誰が止め、どこまで戻すかを決めてから対象を広げます。APIの制限、認証の期限、変更通知は各サービスの最新仕様で確認してください。
費用と工数は、同じ条件で測る
見積には初期設定、項目追加、月額利用、監視、仕様変更対応、移行・解約時の出力を含めます。作業時間は入力だけでなく、確認・訂正・連携障害の対応も計ります。
架空の計算例:月12時間の作業が月1時間になったなら差は11時間、同じ状態が12か月続くと132時間です。これは計算の説明であり、導入実績や削減保証ではありません。実際の効果は対象件数と測定期間を添えて記録します。
入力画面から、連携する項目を具体化する

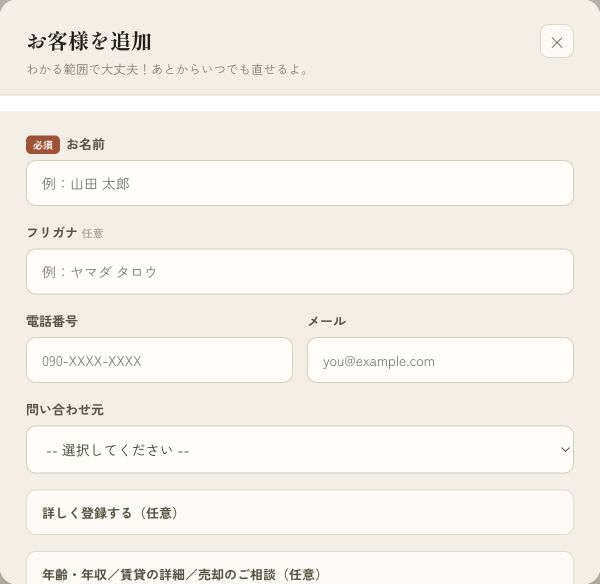

2026年9月11日、編集部がPCのChromeでウルスタくんの「顧客管理」から「+ 顧客追加」を開き、空の入力フォームを確認しました。氏名だけでなく、問い合わせ元や希望条件を分けて入力する画面です。連携設計では、この項目ごとに引き継ぎ先と更新する担当を決めます。

項目があることと、連携できることを別々に確認する
例えば「メールアドレス」は画面に入力欄がありますが、それだけで他社CRMから自動連携できるとは判断できません。送信元の項目名、送信先で受け取れる形式、空欄・変更・削除の扱いまで項目対応表に残してください。
| 確認対象 | 試すこと | 残す記録 |
|---|---|---|
| 顧客の識別 | 同名で別の顧客と、同一顧客の再送を分ける | 送信元ID・受信先ID・作成件数 |
| 希望条件の変更 | 予算やエリアの変更が指定した方向だけに反映されるか | 変更前後の値・更新時刻・担当者 |
| 応答が途切れた場合 | 再送前に保存済みか確認できるか | 確認方法・再処理したID・重複の有無 |
今回確認した範囲
確認したのは当社サービスの入力画面です。他社APIへの接続、CSVの往復、会計ソフトへの転記は実施していません。この表は試用時の確認項目であり、連携試験に合格した結果ではありません。各製品の対応範囲を確かめてから、同じ練習用データで試してください。
連携項目と試行結果を記録する
シートは連携一本ごとに作ります。仕様書のURL、確認日、失敗時の担当まで記入すると、担当交代のときも判断を引き継げます。
登録不要。テキスト形式の空欄シートです。保存して自社の条件を書き込めます。
よくある質問
Q1. APIとCSVのどちらから始めればよいですか?
必要な更新頻度、提供元の対応範囲、運用担当の負担で決めます。件数が少なければ定期的なCSV連携を試し、その確認時間も測ります。
Q2. 同じ顧客名なら自動で統合してよいですか?
名前だけで統合せず、管理IDと確認手順を決めます。誤った統合を取り消せる記録も必要です。
Q3. つなぐとデータの食い違いはなくなりますか?
なくなるとは限りません。入力漏れ、再送、両側編集、仕様変更による不一致を検出し、訂正できる運用を用意します。
出典・確認日
内容確認:2026年9月10日。制度・仕様の確認先は以下です。手順、計算例、シートの項目は編集部の提案であり、導入効果を示す実測値ではありません。
訂正履歴
2026年9月10日:根拠資料を提示できない削減率・導入実績・他社費用比較を撤回し、時間計算は架空例に変更しました。FAQと重複する付録を整理しました。
